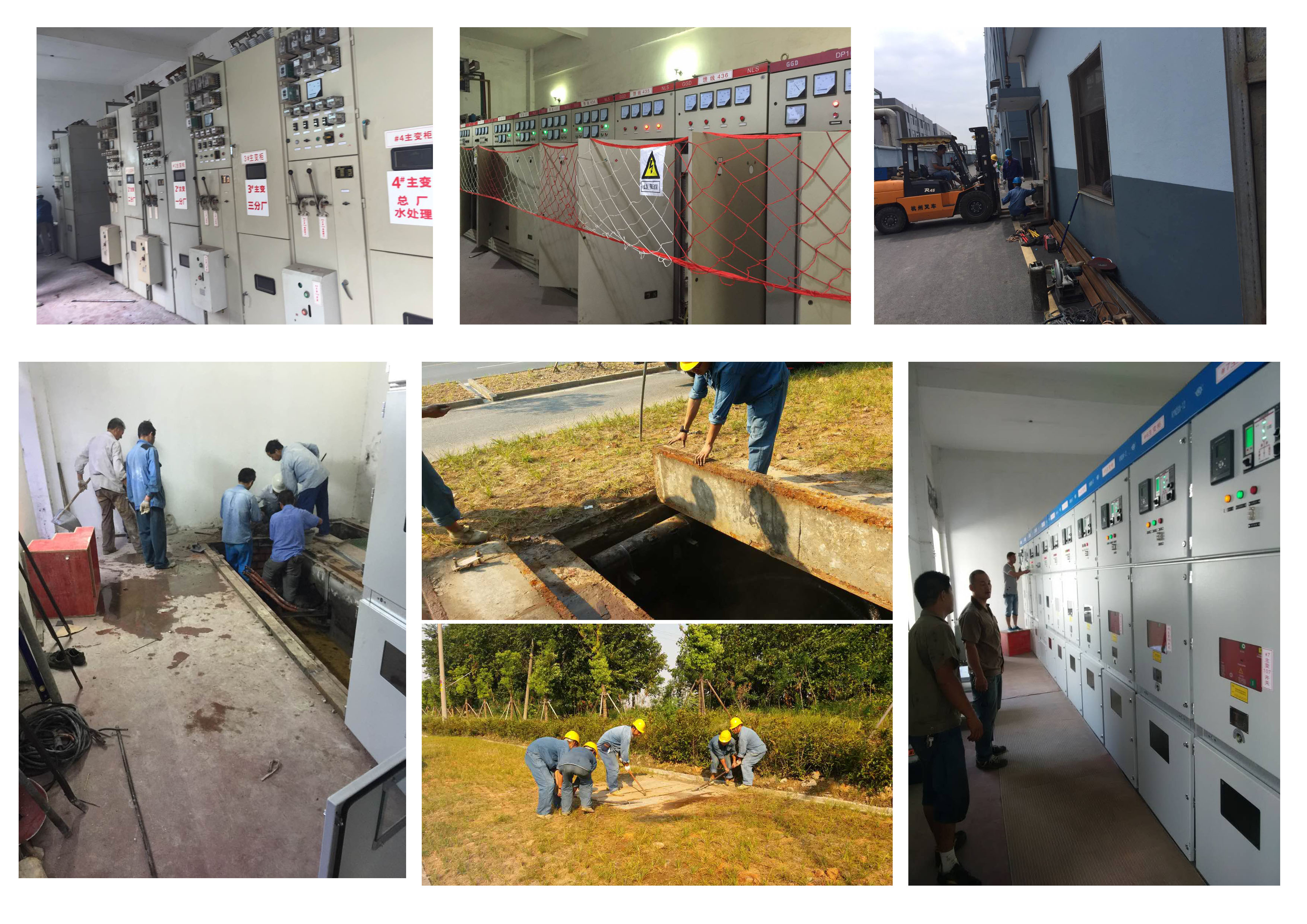

绍兴迎丰纺织有限公司,原高压柜为老式GGIA柜型,从供电需求和供电可靠性出发,必须将高压柜更换成KYN28-12柜型。我单位为减少用户停电损失,将施工时间安排在G20峰会用户停工期间。全体班组员工于8月27日上午将旧柜停电,做好安全防护措施后,移出旧柜,改造高压柜基础,之后,进行新设备的安装、调试和场外高压进线电缆巡视保养及变压器保养,一共历时三天。于2016年8月30日,该施工工程全部竣工并安全送电。
此项目改造工程,工作量大、工作时间短、危险点多。在我公司工程部全体人员的精心准备下,保质保量按时完成了工作目标。送电施工工艺得到了绍兴电力局验收人员的充分认可及肯定。送电完成后,该工程工期及质量获得了绍兴迎丰纺织领导的赞扬。
